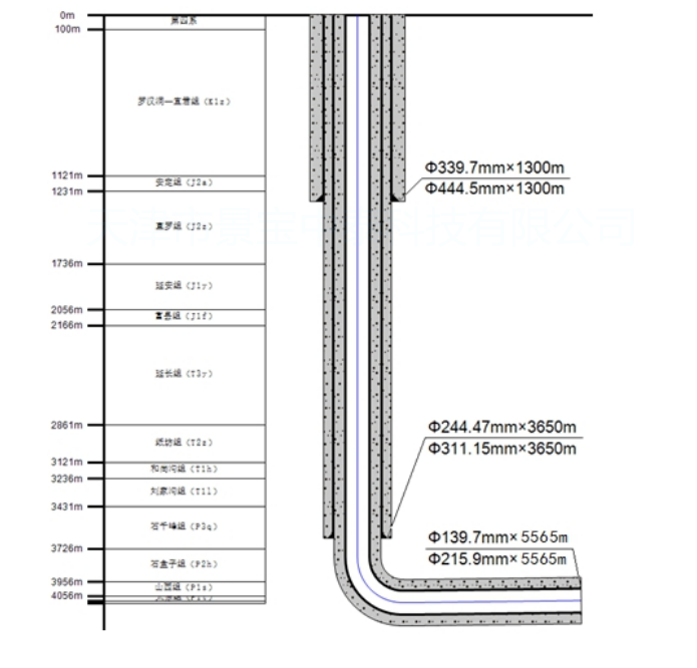

安探1H(抑制286mm螺杆振动)
应用地层:环河组~宜君组
应用井段:249~947m、1023-1302m
地层岩性:环河组灰绿、蓝灰、棕红色泥岩及砂质泥岩,华池组棕红色、灰紫色细砂岩、粉砂岩,洛河-宜君组棕红色块状中-粗粒砂岩,杂色砾岩
井眼尺寸:444.5mm
钻井难点:
•在该区域大井眼施工过程中钻具憋跳严重,易发生钻具失效等事故。
施工简介
承钻井队:川庆钻探长庆钻井总公司70230队
施工时间:2024年9月9日06;00-9月17日10;00,共计三趟钻。累计进尺:1177m
钻具组合:444.5mmPDC*0.51m+9LZ*286*0.75°螺杆(螺扶436)*8.28m+436mm扶正器*1.78m+279mm无磁钻铤*9.34m+MWD悬挂*0.92m+279mm钻铤3根*29.34m+831*730接头*1.23m+双摆工具*2.64m+228mm钻铤6根*50.9m+731*630接头*0.39m+203mm钻铤9根*78.36m+631*520接头*0.44m+139.7mm加重钻杆4柱+139.7mm钻杆,(双摆距螺杆42米)
钻井参数:钻压3-5T,转速60rpm+螺杆,排量65-75L/s,扭矩8-11KN.m.。
钻井液参数:1.02-1.04g/cm³,粘度28-32s,PH7。
施工井段:49-947m,1023-1302m,进尺:1177m,纯钻时间76h:循环时间:84h,平均机械钻速15.49m/h。

2024年9月9日06:00组合钻具下钻,小钻压扫塞,双摆工具入井。逐步提排量至正常排量65L/s。确认扶正器出导管后,钻压2-4T,排量65L,转速60rpm+L,泵压4-6MPa,扭矩4.5-7kN.m。钻具无憋跳现象,因大尺寸螺杆振动较大,井下钻具基本都是钻铤刚度较大,振动传导较为明显,上部钻柱有抖动的现象。
.9月10日钻进至井深301m,MWD仪器信号不正常,起钻检查。该井段的施工252m,纯钻时间16h,机械钻速15.57m/h,,起钻后发现仪器上端脉冲位置卡有水泥块等杂物,引起MWD仪器信号不正常。
9月10日22:30工具入井,9月11日01;00下钻到底,采用双泵95冲,排量70L/s。钻压2-3T,转速60rpm+螺杆,扭矩7-12kN.m。该井段施工钻具无憋跳现象,随着井深增加螺杆振动减小。在该井段施工小钻压情况下机械钻速高,钻时2-3分钟,9月11日08:00-9月12日08:00取得一开最高日进尺433m,即井深358-791m。
钻进至井深630m为预防漏失风险加入随钻堵漏材料,KSD-1及1-2mm锯末等随钻堵漏材料,含量约10%。在钻进至井深549m井斜增加至1.58°,为降低井斜采取滑动钻进,滑动进尺5m(549-554)滑动钻进钻时4-5min/m。

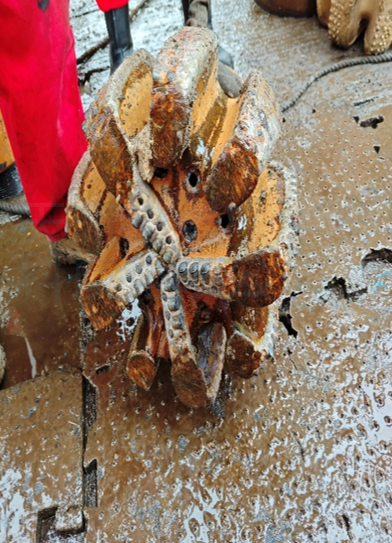

9月13日22:00钻进至井深947m,钻时由2-3min/m逐步升高至15-30min/m,钻进扭矩11-13kN.m降至6-7kN.m,提高钻压扭矩变化不大。泵压无变化,判断钻头磨损,起钻检查。该趟钻进尺646m,纯钻时间36h,机械钻速17.94m/h。

同井对比
同井不同工具对比
井段
(m)
钻具组合
进尺
(m)
纯钻时间
机械钻速(m/h)
钻压
(t)
转速
(RPM)
排量
(L/s)
起钻原因
49-301
双摆Ⅲ+螺杆
252
16
15.75
3-4
60+L
65-75
仪器故障
301-947
双摆Ⅲ+螺杆
646
36
17.94
3-4
60+L
65-75
钻头磨损
947-1023
减震器+螺杆
76
8
9.5
4-6
60+L
65-75
螺杆断
1023-1302
双摆Ⅲ+螺杆
99
24
11.63
6-8
60+L
65-75
一开完钻
在一开444.5mm井眼共使用两套钻具组合,双摆提速工具共施工1177m,纯钻时间76h,平均机械钻速15.49m/h。使用减震器+螺杆钻具组合共计施工76m,纯钻时间8h,平均机械钻速9.5m/h。
滑动钻进数据表
井段
(m)
钻具组合
测深
(m)
井斜
(°)
进尺
(m)
钻时
(h)
机械钻速(m/h)

549-554

双摆Ⅲ+螺杆
533.92
1.58
5
0.41
12.19
704-710
689.28
13.2
6
0.61
9.84
791-798
785.42
1.32
7
0.66
10.6
907-914
892.01
1.41
7
0.75
9.33

在双摆提速工具施工井段共滑动钻进4段累计滑动进尺25m,累计使用纯钻时间2.43,平均机械钻速10.29/h。
